[点晴永久免费OA]月底存货盘点,不是花两天时间点数就完事
当前位置:点晴教程→点晴OA办公管理信息系统
→『 经验分享&问题答疑 』

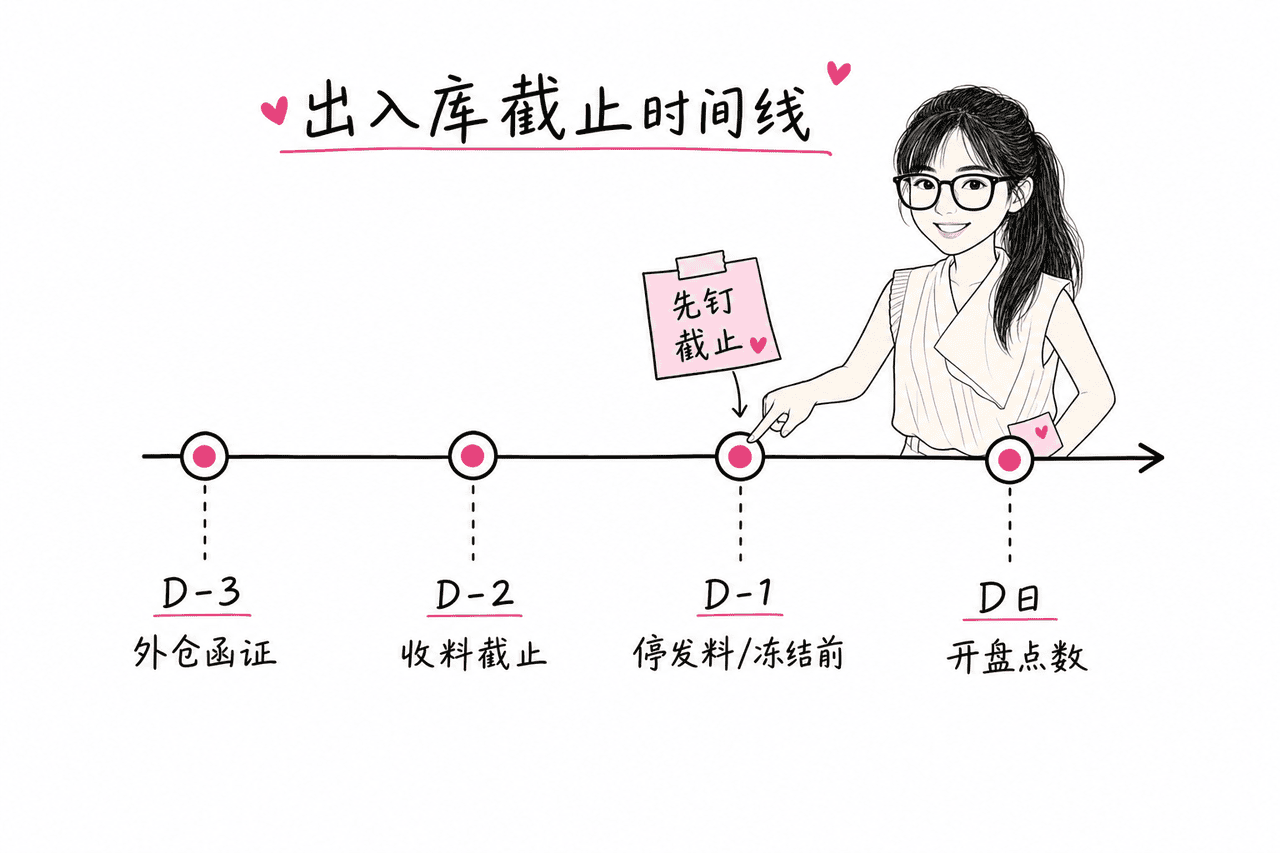

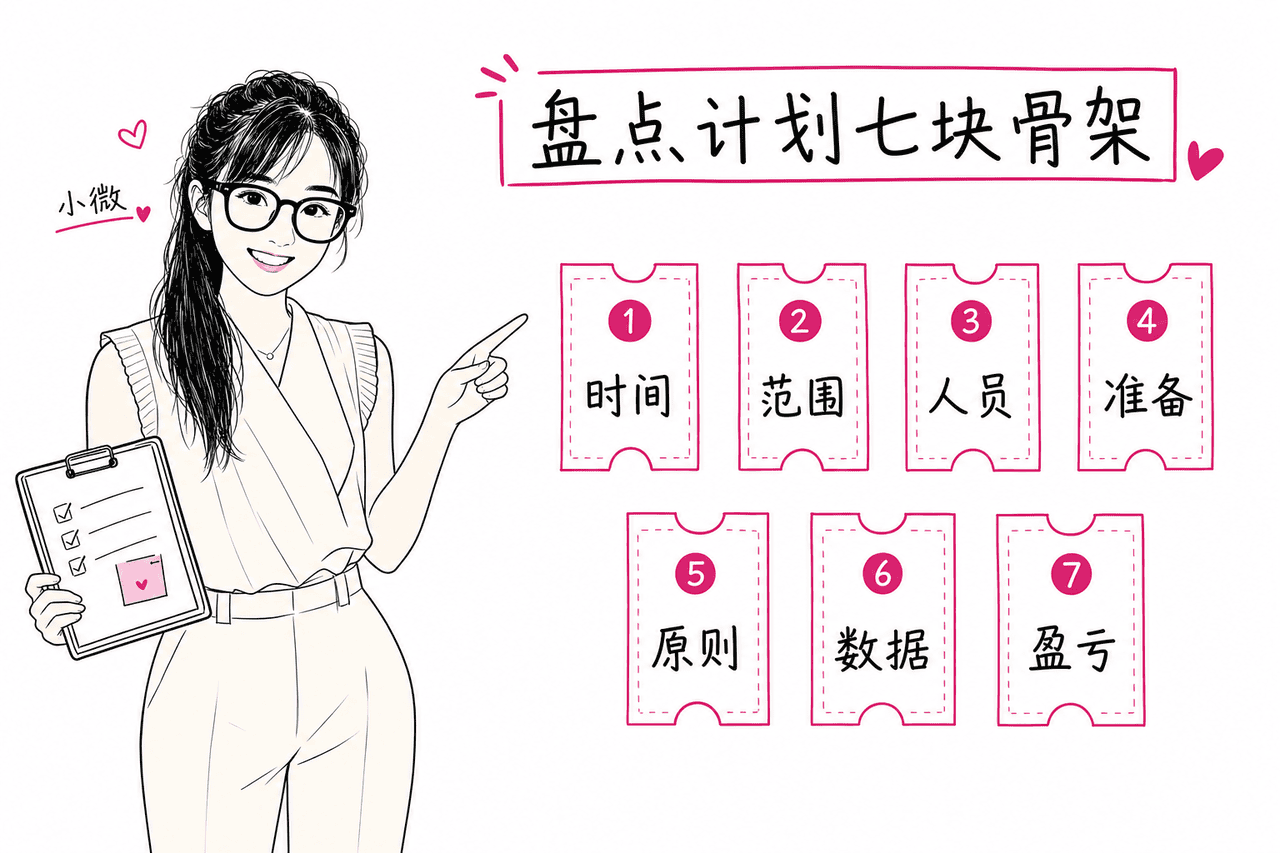

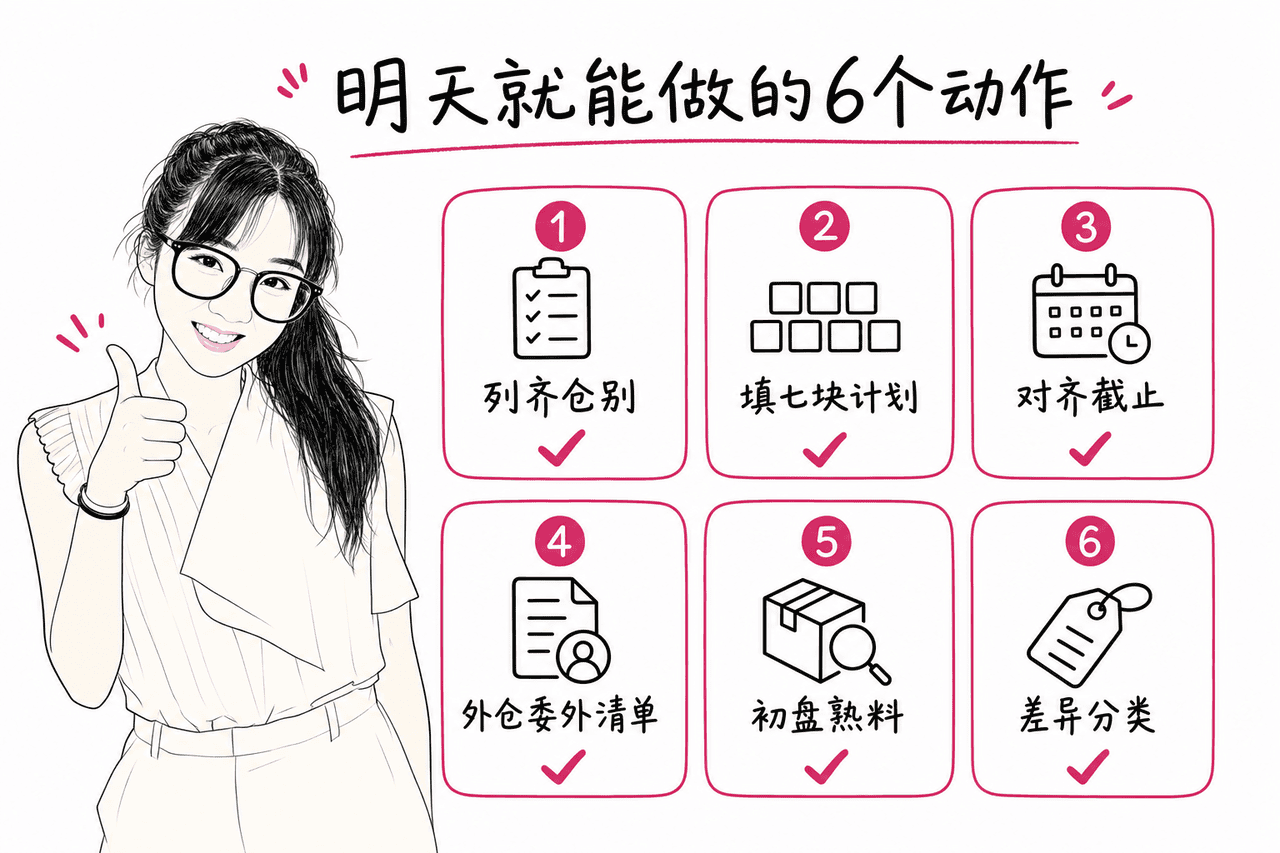

假设离资产负债表日还有二十几天,大盘点就要开始了。 很多人以为盘点就是:找两天时间,凑一拨人,拿几张表,把货数一遍。等你真正要牵头写计划才会发现:点数只是最后两天;前面那堆「看起来不紧急」的事,才决定盘点质量高不高,结果能不能进报表。 仓库摸底之后,周姐让我把「盘点」那一块从摸底清单里拎出来单写。我说:我们厂每年不都盘吗?原料仓我复盘过,成品仓我也站过——不就是对数量吗? 周姐把笔记本推过来: 你参加过盘点,不等于你组织过盘点。今年分子公司库存大了,厂长要你出一版年终存货盘点计划。总部模板我发给你,先自己梳思路。 我打开邮件,标题很朴素:存货盘点计划(模板)。一页里密密麻麻:盘点时间、范围表、人员组织、盘前准备、原则、数据录入、盈亏处理……还有外仓证明、委外函证、盘点期间能不能进出货。 — 别只当点数员:会写计划,才叫组织盘点 那晚我对照模板,按我们这家汽车零部件厂(冲压 + 机加)的仓别,硬着头皮填了一版草稿。第二天周姐只改了三处,却每一处都打在痛点上: 线边仓没进范围 车间地上那堆,不算仓吗? 截止只有一句口号 生产会问:29 号还能不能收发料?你答不上,计划就是空的。 外协电镀仓写「另行通知」 另行通知 = 准备漏盘。 计划草稿过了之后,周姐让 PMC 拉各部门主管开动员会。讲到清区码放、外仓库存证明、盘点期尽量减少流动时,生产主管先开口: 你这个怎么没写产线停不停? 厂长回来后拍板:停产两天还是滚动盘,PMC 结合订单给方案;借出样机该签收就签收——以前客户不认账的事,别再来一次。 盘点会上吵的,很少是「这个料怎么数」,多半是:停不停产、谁来初盘、外仓委外谁催、截止日怎么和生产计划咬合。 财务如果只会说「原则上静态盘点」,会被当成推诿。你要带的是:推荐方案 + 不停产时的移动登记规则,让厂长能拍板。 下面这张是我后来给新人用的精简版(合成案例,结构可对号)。打勾不是目的,责任人和日期空白才叫没写完。 — 时间 · 范围 · 人员 · 准备 · 原则 · 数据 · 盈亏 周姐逼我做的第二张表,是我后来每次大盘都先改的——相对盘点首日 D 的截止日历: — 先钉截止,再开盘点数 盘点期间如果必须进出货:登记「盘中移动清单」(物料、数量、从哪到哪、单据号、批准人),盘后再调。 客户不愿签字怎么办?厂长的原话是:「按公司流程做。」漏掉这些,账面再漂亮,也是年终最容易挨锤的口子。 盘点结束不是庆功,是找差异对账的战场。我后来给每个开放差异强制写四件事: 账面 vs 实盘 数量与金额都写清 原因分类 截止错误 / 漏盘 / 重点 / 换算 / 单据滞后 / 权属 / 真实损溢 根因一句话 从哪张单或哪个环节开始错 责任 + 关闭日 金额可入账,根因必须留下 这和仓库摸底篇说的「账账相符 ≠ 账实相符」是同一条地板——大盘点只是把地板掀开给你看。 — 明天就能做的 6 个动作 阅读原文:点击这里 该文章在 2026/7/28 17:10:48 编辑过 |
关键字查询
相关文章
正在查询... |
